- Зимнее бетонирование — как правильно заливать бетон при отрицательных температурах
- 1. В конце сентября — начале октября днём температура ещё положительная, а ночью наступают заморозки до -3 С°, -5 С°. Можно ли заливать ленточный фундамент, не замёрзнет ли бетон?
- 2. А если уже конец октября, и среднесуточная температура не поднимается выше -3 С°, -7 С°? Как в таком случае заливать бетон?
- 3. Если бетон с противоморозной добавкой, то это гарантирует, что его можно заливать зимой? В чём заключается действие добавки?
- 4. Как правильно производится бетонирование зимой? Что нужно сделать, чтобы бетон набрал необходимую прочность?
- 5. В каком состоянии должен находиться бетон до включения прогрева?
- 6. Сколько времени необходимо прогревать бетон?
- 7. Сколько времени можно транспортировать бетон зимой?
- 8. Какая температура бетонной смеси должна быть к моменту выгрузки в конструкцию? Если она приехала холодной, можно ли принимать в опалубку?
- 9. Каким оборудованием должен быть укомплектован бетонный завод для производства бетона в зимнее время?
- При какой температуре можно заливать бетон: цементирование на улице
- Заливка бетона в холодную погоду
- 1) Запланируйте заливку бетона заранее
- 2) Температура в день заливки
- 3) Основание замерзло?
- 4) Что такое подбаза?
- 5) Наденьте подходящую одежду
- 6) Имейте под рукой помощников
- 7) Имейте временное отопление в режиме ожидания
- 8) Как долго мне придется ждать, пока он высохнет?
- 9) Наконец, защитите свой бетон от замерзания
- Заливка бетона в холодную погоду: предостерегающий урок для домовладельцев
Зимнее бетонирование — как правильно заливать бетон при отрицательных температурах
Ежегодно с приближением зимы и наступлением холодов наши клиенты спрашивают: «Как правильно делать бетонирование при отрицательных температурах?». На этот и другие популярные вопросы ответит технолог сети бетонных заводов «Вега» – Добрынский Дмитрий.
1. В конце сентября — начале октября днём температура ещё положительная, а ночью наступают заморозки до -3 С°, -5 С°. Можно ли заливать ленточный фундамент, не замёрзнет ли бетон?
— Можно, соблюдая правило: перед замерзанием нужно получить минимальную начальную прочность до 10% от проектной. Для этого до наступления холодной ночи необходимо как можно раньше уложить бетон, пока сохраняется тепло дня, а после укладки – укрыть пленкой и теплоизолирующим материалом (изолон, геотекстиль, пеноплекс, и т.д.).
Это поможет бетону «пережить» ночь, сохранить внутреннюю теплоту и продолжить набор прочности на следующий день.
2. А если уже конец октября, и среднесуточная температура не поднимается выше -3 С°, -7 С°? Как в таком случае заливать бетон?
— Здесь необходим бетон с морозостойкими добавками с дозировкой, рассчитанной на температуру до -15С°. Как и в случае, описанном в первом вопросе, необходимо утеплить свежеуложенный бетон. Но если для температуры до -5 С° достаточно одного слоя утеплителя, то здесь потребуется 2-3 слоя или специальные маты с подогревом, которые можно купить или взять в аренду. Для их использования нужно позаботиться о наличии электричества на стройплощадке.
Также, соблюдая меры пожарной безопасности, можно применить тепловентиляторы. Их ставят на поверхность бетона или край опалубки, делают каркас из арматуры, который покрывают пологом из утеплителя, подняв его в месте выхода горячего воздуха. Такое сооружение называют «тепляк». Готовность бетона при таком способе прогрева определяется тоже визуально по признакам, которые я уже обозначал.
Эти рекомендации относятся к фундаментным конструкциям. Для колонн, стен и плит перекрытия при температуре воздуха -3 С°,-7 С° уже нужен электропрогрев.
3. Если бетон с противоморозной добавкой, то это гарантирует, что его можно заливать зимой? В чём заключается действие добавки?
— Противоморозная добавка, в первую очередь, не допускает замерзание бетонной смеси во время доставки и укладки. А после бетонирования обязательно нужно принять меры по прогреву бетона, чтобы он не замерз.
4. Как правильно производится бетонирование зимой? Что нужно сделать, чтобы бетон набрал необходимую прочность?
— Первое и, наверное, самое важное – это подготовка опалубки. Опалубка и армокаркас должны быть защищены от снега, для чего сразу после сборки каркас укрывают плёнкой или геотекстилем.
Приёмку бетонной смеси необходимо сделать максимально быстро. Зимой используется морозостойкий бетон – материал с противоморозными добавками, препятствующими его затвердеванию во время транспортировки и укладки. При температуре воздуха -10 С°,-15С° потребуется дозировка, рассчитанная на -25С°.
После бетонирования для плоских плит и стен нужен проводной электропрогрев, а для элементов ленточных фундаментов, ростверков и колонн – электродный. Для этого бетон укрывают и нагревают с помощью подключения к прогревочным трансформаторам. Термосный метод (укрытие бетона без электропрогрева) при температуре ниже -10С°, -15С° не допускается. Исключением здесь могут быть только массивные кубовидные конструкции из высокомарочной бетонной смеси класса выше В25, объемом более 20 м³, полностью скрытые в грунте.
5. В каком состоянии должен находиться бетон до включения прогрева?
— Бетонная смесь должна сохранять подвижность, а её поверхность – быть без морозных узоров и льда, иметь серый, серо-коричневый оттенок. Если цвет бетона ближе к черному – значит он замерз. Такой материал еще можно «раскачать» проводным электропрогревом (но с неизбежной потерей качества поверхности, однородности и прочности), а электродный метод уже не сработает. Дело в том, что в электродном прогреве вода бетонной смеси служит проводником (принцип кипятильника), и если она замерзла – электропроводимости не будет, и прогрев не произойдет.
6. Сколько времени необходимо прогревать бетон?
— Бетон класса от В15 до В30 на фундаментах и вертикальных конструкциях (колонны, стены) при среднесуточной температуре -10С°, -15С° и температуре прогрева +40С° для достижения 80-90% проектной прочности прогревается 1-2 суток (в зависимости от качества утепления опалубки, укрытия, ветра). Плиты перекрытия – от 2 до 4 суток.
Если температура прогрева ниже, то время увеличивается в «степени»: для колонн и фундаментов при +40 С° потребуется 2 суток, +30 С° – 4 суток, +20 С° – 8 суток, +10 С° – 16 суток. Температура прогрева ниже +10С° нецелесообразна.
Бетонирование в зимний период ответственных несущих конструкций из бетона класса ниже В15 не рекомендуется. Проведение бетонных работ непрофессиональными строителями при температуре ниже -20С°– тоже.
7. Сколько времени можно транспортировать бетон зимой?
— Зимой (-10С°, -15С°) рекомендуемое время перевозки бетонной смеси для сохранения нормативной температуры укладки (+5С° ) – не более 1 часа. Приемка одного автобетоносмесителя – до 30 минут. Укладка бетонной смеси до подключения электропрогрева – не более 30 минут. Итого, с момента замеса бетона на заводе до укладки и подключения электропрогрева должно пройти не более 2 часов (при условии использования противоморозной добавки, рассчитанной на температуру -25С°).
8. Какая температура бетонной смеси должна быть к моменту выгрузки в конструкцию? Если она приехала холодной, можно ли принимать в опалубку?
— Нормативная температура бетонной смеси при укладке – не менее +5С° (СП 70.13330.2012). Составы с температурой ниже этого значения к укладке не допускается.
9. Каким оборудованием должен быть укомплектован бетонный завод для производства бетона в зимнее время?
— Для выпуска на заводе бетонной смеси с температурой не менее +20С°требуется следующее оборудование:
- расходные бункеры, где щебень, гравий и песок (инертные материалы) обрабатываются горячим воздухом или паром. Так материал согревается, в нем растапливаются снег и лед;
- навесы на складе для защиты от замерзания инертных материалов в зимний период;
-

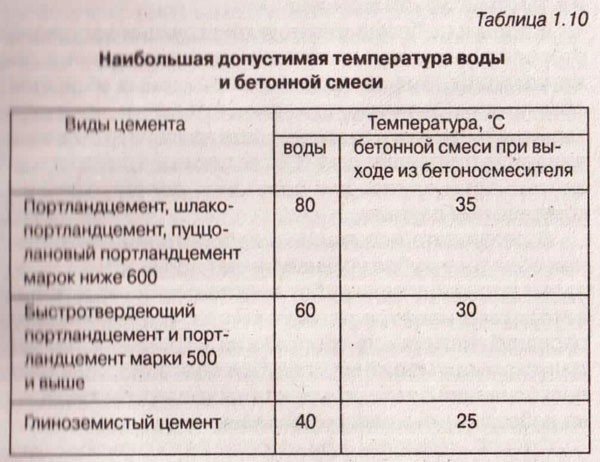

оборудование подогрева воды для бетонной смеси.
Помните, чрезмерного ухода за бетоном не бывает, особенно зимой.
Работы с тепловыми пушками, тепловентиляторами должны проводить только сотрудники с допуском и необходимой квалификацией.
Нельзя оставлять прогревочное оборудование без присмотра, должны быть назначены дежурные на контроль прогрева в ночное время. И необходимо позаботиться о пожарной безопасности – обеспечить стройплощадку средствами пожаротушения.
Для качественного бетонирования в зимний период завод «Вега» предлагает смеси с противоморозными добавками и доставляет их по Перми и Пермскому краю.
С подробной информацией о наших добавках для отрицательных температур вы можете ознакомиться в разделе нашего сайта «Морозостойкий бетон». Также все виды бетона, которые мы производим, и цены на них представлены в каталоге.
При какой температуре можно заливать бетон: цементирование на улице
На окончательный результат процесса бетонирования влияет множество факторов, главным из которых выступают оптимальные температурные показатели. Поэтому стоит изучить, при какой температуре можно заливать бетон, а какая из них пагубно скажется на стойкости полученной конструкции.
Для этого, подробно рассмотрим данное преобразование в различных условиях.
Свойства заливки бетона: влияние сезонных условий на процесс
Основным поприщем использования бетона является заливка фундамента строительных объектов. На завершающем этапе монтажа – схватывание и твердение раствора, показания термометра играют огромную роль. От них зависит временной диапазон окончательного результата и срок эксплуатации полученного залива.
Благоприятной положительной температурой для заливки служит диапазон 3-25 градусов
При низкой или отрицательной температуре, т.е. в осенний и зимний период, бетонирование осуществляется также, но во время действий используются специальные технологии, которые поддерживают нужный уровень тепла.
Варианты увеличения температуры бетонной смеси в зимний период:
- Подогрев воды;
- Внедрение морозостойких примесей;
- С помощью электрического подогрева;
- Использование тепловых пушек с ограждением бетонной смеси;
- Методика пропаривания бетонных конструкций при помощи специальных автоклав по достижению прочности 80-85%;
- Подогрев арматуры, если она присутствует в бетонной примеси, путём электроподогрева.
Важно! Льют бетон зимой при наружной температуре не выше 15 градусов со знаком «минус». В процессе, нужно обязательно использовать добавки, устойчивые к морозам и применять способы подогрева бетона при отрицательных температурах, а также правильно вести уход за ним.
Влияние морозоустойчивых примесей на заливку бетона зимой
Быстрота застывания раствора, зависит от марки цемента и добавки к ней.
Рассмотрим самые распространённые морозоустойчивые модификаторы и возьмём среднестатистический показатель выдержки бетона для любой марки цемента при минусовой температуре:
- Хлористые соли: при -5 градусах – около 4-х суток, при -10 – до 7 суток, при -15 – до 2-х недель.
- Нитрит натрия: при -5 градусах – до 6 суток, при -10 – около 9 дней, при -15 – до 10 календарных дней.
- Поташ: при -5 градусах – 2-е суток, при -10 – около 5 дней, при -15 – 8 календарных дней, при -20 – 9 суток, при -25 – до 12 дней.
Задача химических примесей – снизить температуру замерзания жидкости в бетонной смеси.
На примере поташи рассмотрим, как рассчитывается введения химиката в жидкий бетон при минусовых температурах.
Примечание. Введение химических элементов осуществляется при дозировке 2 – 15 процентов от веса цемента в общую смесь.
Если температура бетона 10-15 градусов со знаком «минус», то необходимое количество пошата – 10 процентов от массы, при показаниях (минусовых) 21-25 градусов берут 15 процентов.
Примечание. В зимний период, при наличии добавки в бетоне, работать со смесью без прогрева можно при температуре не ниже минус 5 градусов.
Вопрос о том, при какой температуре можно заливать бетон, неактуален в холодные времена, так как в течение суток она может варьироваться в пределах 5-15 градусов ниже нуля, а постоянное замерзание/размораживание для бетонирования опасно.
Если же бетон замерзает, то консистенция перестаёт твердеть, так как вода превращается в лёд. Такое литьё придётся переделывать, в связи с тем, что даже если удастся отогреть основание, замёрзшая вода увеличивается в объёме и разрывает связи в бетоне, что приводит к неоднородности залитой поверхности.
Поэтому, прежде чем начинать работу, необходимо изучить все тонкости процесса заливки в мороз. Сюда относят: выбор высококачественного цемента и морозостойких добавок к нему, а также надлежащий уход за бетонной поверхностью.
Температурный режим бетонной смеси: влияние погодных условий
Рассмотрению предлагается список оптимальных температур бетона, при которых получаются наиболее качественные конструкции:
- Благоприятные (со знаком «+») в диапазоне 5-15 градусов;
- Граничные показатели: минус 20 и +45 градусов;
- Не ниже +5 градусов – при показаниях наружного воздуха от +5 до -3 для марок цемента М200+, а при меньшей маркировке – смесь должна быть от +10 градусов.
Температура заливки бетона в летний период при +30 градусах понижает прочность поверхности. В связи с этим залитый участок обрабатывают водой (процесс увлажнения).
Учитывая этот факт, летом бетон разводят до более жидкой консистенции. При числовых показаниях 5-15 градусов со знаком «+» бетон, за счёт отдачи тепла окружающей среде, остужается самостоятельно.
Важно! Зимой все работы рекомендуется выполнять при минимальной температуре: до «минус» 15 градусов.
В сезон дождей, сырая погода в сочетание с прохладой, является наиболее оптимальной: бетон равномерно схватывается и есть возможность повышения устойчивости его к воде специальным цементом. Раствор от размытия спасёт накрывание рабочей площадки полиэтиленом.
Важно! При сильных затяжных дождях, на открытых уличных площадках, бетонные работы не осуществляются.
При какой температуре можно цементировать на улице в зимний сезон или осенний, когда показатели термометра уходят в минус?
Как оговаривалось выше, в любой мороз можно бетонировать, но для этого использовать один из методов подогрева. Наиболее популярным и бюджетным считается заблаговременное нагревание необходимых материалов для раствора, который при заливке должен быть 35-40 градусов.
Важно! Цемент не подвергается процессу подогрева.
Суть процесса:
- Нагревается песок и щебень до 60 градусов;
- Вода до 90 градусов;
- Цемент помещают на время в тёплое помещения. Он должен стать комнатной температуры;
- Все компоненты смешивают.
Совет. Сухой цемент греть нежелательно, так как огромная вероятность потери его активности. Вследствие чего, он станет непригодным.
Полезное видео
Смотрите интересное видео, как температура влияет на прочность и качество фундамента:
В этом видео рассказывается про бетонирование при минусовых температурах:
youtube.com/embed/Fh2nTRgp7BE?feature=oembed» frameborder=»0″ allow=»accelerometer; autoplay; encrypted-media; gyroscope; picture-in-picture» allowfullscreen=»»>Видео-отзыв о зимнем бетоне:
Противопоказания к цементированию
Существует несколько тепловых условий, при температуре которых нельзя заливать бетон:
- Столбик термометра на нижней границе – «плюс» 4 градуса, если не используется дополнительный обогрев. Хотя, многие считают, что крайним значением является нулевой градус, но по инструкции такие натяжки исключаются.
- В межсезонные времена. Такие периоды характеризуются частыми и непредсказуемыми перепадами температуры, что черева-то последовательными замерзаниями и оттаиваниями, вследствие чего материал получает урон.
- При температуре выше +25 градусов и влажности воздуха меньше 50 % в летний сезон без использования специальных быстросхватывающихся цементов.
- Если в течение 3-х дней после заливки бетона зимой, нет возможности проводить прогрев свежего основания в диапазоне плюсовой температуры 10-30 градусов.
- Нельзя заливать растворы с присадками при внезапной оттепели, если пошёл дождь или относительная влажность воздуха превышает 60%.
- Не стоит проводить цементирование в экстремальных условиях, если нет особых навыков работы и практики по уходу за бетонными поверхностями в таких случаях.
- При несоблюдении точных инструкций по нагреву материалов в осенне-зимний период. Т.е., важно точно знать, до каких температур можно прогревать стройматериалы для будущего раствора.
- Использование цементной сухой смеси низкого качества при заливке в минусовые температуры.
Вывод
Рассмотрев всевозможные варианты работы с цементным раствором можно сделать заключение о температурных условиях заливки бетона:
- Для уличного процесса, в любой сезон, оптимальными температурами являются: 5-20 градусов со знаком «+», от 0 до 5 градусов с использованием добавок, до «минус» 20 градусов с прогреванием и внедрением химикатов.
- Идеальные условия для гидратации: при нормальных погодных условиях – температура смеси должна быть +30 градусов, в холодный период с использованием подогрева – +70 градусов, при температуре окружающей среды – нагрев воздуха в диапазоне 5-30 градусов со знаком «+».
- Использовать химикаты можно при среднесуточной температуре ниже +5 градусов.
Заливка бетона в холодную погоду
Если вы работаете над проектом бетонирования в холодные зимние месяцы, важно знать причины и причины заливки бетона при понижении температуры. Здесь мы рассмотрим некоторые советы и методы, о которых должен знать каждый, кто приступает к проекту бетонирования этой зимой.
1) Запланируйте заливку бетона заранее
Убедитесь, что вы связались с поставщиком готовых бетонных смесей до того дня, когда вам необходимо выполнить заливку. Это может быть пара дней или даже неделя, если вы хотите быть действительно организованным. В холодную погоду могут быть дни, когда может быть слишком холодно, чтобы лить вообще, поэтому всегда полезно заранее предупредить их, чтобы они могли соответствующим образом спланировать.
2) Температура в день заливки
Как упоминалось выше, температура в день заливки бетона имеет ключевое значение для его эффективности. Температура воздуха должна быть не менее 3 градусов, и это связано с тем, что при заливке бетона важно избегать образования льда в смеси, так как это снижает прочность бетона. Кроме того, вы никогда не должны поливать сверху лед или иней.
3) Основание замерзло?
Перед заливкой важно проверить основание на наличие инея. Однако существуют меры по предотвращению замерзания подстилающего слоя, например, использование изоляционных одеял для защиты грязи от замерзания. Это можно сделать непосредственно перед заливкой или за несколько недель/месяцев. Однако, если ваше основание было подготовлено заблаговременно, и вы не используете одеяло для его изоляции, а иней образуется, вы можете использовать нагреватели для грунта, чтобы оттаять грунт перед заливкой.
4) Что такое подбаза?
Основание — это поверхность, на которую вы будете заливать бетон. Температура влияет на разные материалы по-разному.
— Если вы заливаете прямо на грязь или пластиковый пароизоляционный слой, холодное основание не будет тратить время на отвод тепла из бетона, поэтому никогда не заливайте эту поверхность основания, если температура не превышает 3C. .
– Если вы заливаете пенополистирол, этот материал может помочь бетону дольше сохранять свою температуру, поэтому в этом случае бетон можно заливать при несколько более низких температурах.
5) Наденьте подходящую одежду
Очевидное соображение: подходящая одежда действительно поможет, когда дело доходит до заливки бетона при экстремальных температурах. Много слоев — отличная идея, так как их можно удалять и заменять соответственно, когда ваша внутренняя температура настраивается в течение всего времени заливки.
6) Имейте под рукой помощников
Как говорится в старой поговорке, «много рук делают легкую работу», и это действительно так, когда речь идет о заливке бетона. Несколько дополнительных людей действительно могут помочь ускорить процесс в холодную погоду, когда дело доходит до максимально быстрой выгрузки бетона из грузовика.
7) Имейте временное отопление в режиме ожидания
Для настоящего удовольствия вы даже можете повысить моральный дух своих рабочих с помощью небольшого обогревателя, подключенного к генератору автомобиля для питания или даже к электросети дома.
8) Как долго мне придется ждать, пока он высохнет?
Процесс сушки и отверждения прост, если соблюдены все условия, но эта тема будет подробно рассмотрена в следующем месяце.
9) Наконец, защитите свой бетон от замерзания
После укладки и выравнивания бетона важно не забыть защитить поверхность от промерзания, поэтому не забудьте накрыть конечный результат одеялом, чтобы он не промерз.
Здесь, в Easymix Concrete, мы гордимся тем, что поставляем высококачественный бетон для бытовых и коммерческих работ, а также предоставляем услуги по заливке по конкурентоспособным ценам для всех наших клиентов. Для получения дополнительной информации об этих или любых других наших услугах свяжитесь с нашей дружной командой профессионалов сегодня, и мы будем рады помочь вам любым возможным способом.
Заливка бетона в холодную погоду: предостерегающий урок для домовладельцев
Перейти к содержимомуПредыдущий Следующий
- Посмотреть увеличенное изображение
Немногие компоненты любого нового проекта строительства или реконструкции остаются незамеченными так, как бетон. Все мы видели его, наступали на него и, скорее всего, ободрали ему одно или два колена. Бетон, безусловно, является незамеченным героем строительства, но, возможно, одним из самых важных компонентов любого проекта.
Бетон представляет собой научную смесь ингредиентов, предназначенную для смешивания, заливки и отделки в соответствии с набором конкретных рекомендаций. К сожалению, многие подрядчики, похоже, не придерживаются этих правил в холодные месяцы. И, в большинстве случаев, недостатки бетона, заливаемого в холодные месяцы, будут обнаружены слишком поздно и с большими затратами для домовладельца.
Лучше всего получить информацию о лучших методах работы с бетоном в холодные месяцы.
ОПРЕДЕЛЕНИЕ ХОЛОДНОЙ ПОГОДЫ
Сначала давайте определим холодную погоду применительно к бетону. Холодная погода определяется как период, когда более трех дней подряд существуют следующие условия:
- Среднесуточная температура воздуха ниже 40 градусов по Фаренгейту (пять градусов по Цельсию) и
- Температура воздуха не превышает 50 градусов по Фаренгейту (10 градусов по Цельсию) в течение более половины любого 24-часового периода.
Обычно это означает осень до весны на северо-западе Индианы. Эти условия требуют особых мер предосторожности при укладке, отделке, выдержке и защите бетона от воздействия холода.
В ЧЁМ ГЛАВНОЕ?
Две основные проблемы для домовладельцев, которые могут возникнуть при заливке бетона в холодную погоду:
- Бетон может замерзнуть до того, как он наберет прочность, что приведет к разрушению матрицы, что приведет к потере прочности и долговечности. Отслаивание бетонной поверхности является наиболее распространенным видимым признаком недостаточной защиты бетона от холода во время заливки. Если поверхность новой заливки замерзнет, хлопья бетона могут отколоться, а если отслоение сильное, может потребоваться замена.
- Бетон схватывается медленнее, когда он холодный — очень медленно при температуре ниже 50 градусов по Фаренгейту и ниже 40 градусов по Фаренгейту реакция гидратации практически прекращается, и бетон не набирает прочность. Все, что ниже 40 градусов по Фаренгейту, замедлит процесс отверждения и может даже полностью остановить его. Крайне важно, чтобы бетон схватился до того, как он подвергнется воздействию отрицательных температур. Проблема возникает, когда вся вода замерзает, потому что расширяется, что приводит к растрескиванию бетона. Ключ в том, чтобы сделать все возможное, чтобы убедиться, что бетон схватывается достаточно быстро, чтобы предотвратить эту катастрофу с замерзанием/оттаиванием.
КАК ВАМ ДЕЙСТВОВАТЬ ДЕЙСТВОВАТЬ
Необходимые меры предосторожности необходимы для защиты бетона до тех пор, пока он не сможет справиться с холодом самостоятельно, но прежде чем мы наметим их, мы должны сначала начать с поверхности, свободной от снега. , лед и мороз. Наш бетон будет настолько хорош, насколько хорош он под ним. Если он соответствует вышеуказанным критериям, пришло время продолжить.
Общее правило состоит в том, что после того, как бетон наберет прочность примерно до 500 фунтов на квадратный дюйм (psi), можно безопасно продолжать работу. Почти в то же время, когда бетон достигает прочности на сжатие 500 фунтов на квадратный дюйм, гидратация цемента потребляет достаточно воды в исходной смеси, так что даже если он замерзнет, в порах останется недостаточно воды, чтобы повредить бетон. С большинством бетонов, даже при 50 градусах по Фаренгейту, это происходит в течение второго дня. Как правило, два способа помочь бетону безопасно достичь желаемого давления 500 фунтов на квадратный дюйм обычно представляют собой комбинацию модификации бетонной смеси и защиты бетона.
ЧТО В СМЕСИ?
Что касается смеси, то у большинства поставщиков бетона есть специальные смеси в зависимости от условий и времени года, когда производится заливка бетона. Обычные модификации смеси могут включать добавление в смесь горячей воды (обычно около 65 градусов), хлоридных или нехлоридных ускорителей в бетоне с вовлечением воздуха и/или увеличение общего количества цемента в смеси.
ЗАЩИТА ВАШЕГО БЕТОНА
Что касается защиты вашего бетона, то обычно это область с самым высоким процентом ошибок. К сожалению, многие подрядчики плохо разбираются в этом вопросе. Часто на то, чтобы сделать это должным образом, уходит много времени и денег. В результате многие подрядчики могут ошибаться, полагаясь на волю случая, вместо того, чтобы предпринять шаги для обеспечения качественной работы.
В зависимости от фактической температуры окружающей среды для защиты укладки бетона может потребоваться использование ветрозащитных экранов, ограждений или дополнительного обогрева. Для процесса отверждения следует использовать изолирующие покрытия или изолированные формы, особенно для тонких срезов.
Особое внимание следует уделять краям и углам, и часто одеяла приходится складывать вдвое или втрое для защиты от замерзания.
